تقوية الأعمدة والعوارض
لوحة فولاذية ملتصقة ومثبتة بعمود













لوحة فولاذية ملتصقة ومثبتة بعمود
تقوية العارضة: تغليف فولاذي. تُستخدم الطريقتان التاليتان لتقوية الأعمدة: (1) ربط ألواح فولاذية؛ (2) تثبيت مرساة على عمود.
نظرة عامة على المشروع
تنقسم مجموعة المباني بأكملها إلى مبنيين بإجمالي 9 أبراج. يتكون المبنى الأول من 5 أبراج وحدات، مع 15 و18 طابقًا بمساحة بناء 50378 مترًا مربعًا (بدون قبو). يتكون المبنى الثاني من 4 أبراج، جميعها مكونة من 16 طبقة، وتبلغ مساحة البناء 35464 مترًا مربعًا (بدون قبو). في وقت لاحق، رفع الملاك 1-2 طابق من الأبراج لأسباب تجارية. وجد معهد التصميم أن الهيكل العلوي وجزء من نسبة الضغط المحوري للعمود للهيكل الأصلي تزيد عن 0.9. لا يمكن للهيكل الأصلي تلبية متطلبات الحمل بعد إضافة الطبقة، لذلك يتم استكمال التصميم الأصلي بالتعديل المحلي. يجب تعزيز بعض العوارض والأعمدة التي تم الانتهاء منها. يوجد 29 شعاعًا يجب تقويتها، وكلها في الجزء العلوي من الجزء العلوي الأصلي. يوجد 24 عمودًا للتسليح، بما في ذلك 6 طبقات و15 قضيبًا، و11 طبقة و9 شرائح. إجمالي 32 قسمًا، منها 5، 6، 18، 9، 10 طبقات 14. وفقًا لمتطلبات التصميم، يتم تقوية أعمدة المبنى الأول من كلا الجانبين، ويتم تقوية المبنى الثاني بـ 4 و3 أسطح، ويتم تقوية الباقي من كلا الجانبين.
تحديد واختيار مخطط البناء لنظام التعزيز الهيكلي

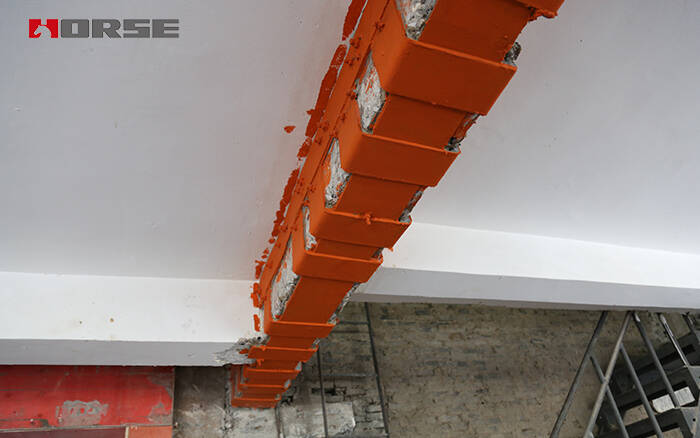

تعزيز العارضة: غلاف فولاذي.

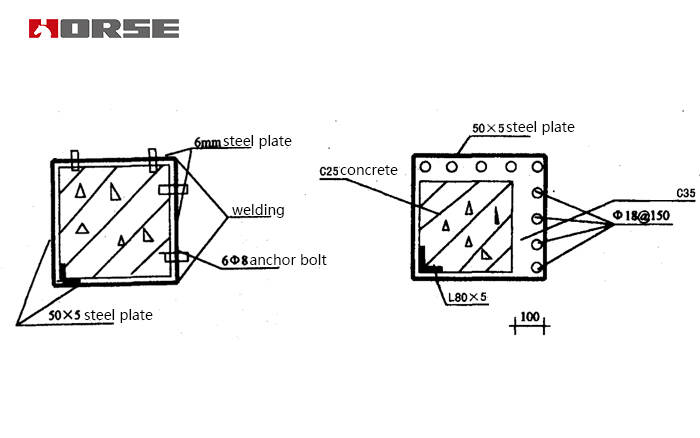

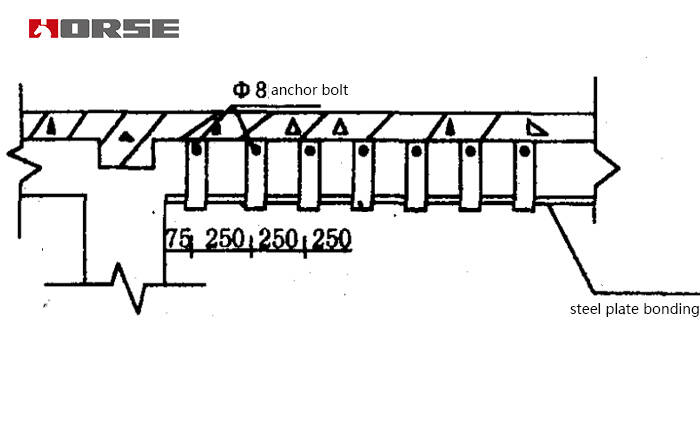

يتم استخدام الطريقتين التاليتين لتقوية الأعمدة: (1) ربط الصفائح الفولاذية؛ (2) تثبيت المرساة على العمود.
المواد: صفيحة فولاذية بسمك 6 مم؛ قضبان فولاذية متوسطة السمك 18 مم؛ مرساة لاصقة؛ لاصق ربط الصفيحة الفولاذية.
